Bullet Train: भारत की पहली बुलेट ट्रेन 15 अगस्त, 2027 तक तैयार हो जाएगी। रेल मंत्री अश्विनी वैष्णव ने गुरुवार को यहां घोषणा की। मंत्री ने कहा कि पहली हाई-स्पीड ट्रेन सूरत-बिलिमोरा रूट पर चलेगी। नेशनल हाई-स्पीड रेल कॉर्पोरेशन लिमिटेड अभी मुंबई और अहमदाबाद के बीच देश का पहला बुलेट ट्रेन कॉरिडोर बना रहा है।

Indian Railways: टिकट बुकिंग से नई ट्रेनों तक, 2026 में रेलवे के 10 सबसे बड़े बदलाव

भारत में बुलेट ट्रेन प्रोजेक्ट (Bullet Train Project in India)

रेल मंत्री ने कहा कि बुलेट ट्रेन कॉरिडोर को अलग-अलग चरणों में शुरू किया जाएगा। उन्होंने कहा कि पहला ऑपरेशनल सेक्शन सूरत-बिलिमोरा रूट होगा, जिसके बाद वापी-सूरत होगा।

इसके बाद, वापी-अहमदाबाद सेक्शन खोला जाएगा, जिसके बाद ठाणे-अहमदाबाद रूट पर सेवाएं शुरू होंगी। उन्होंने कहा कि पूरे मुंबई-अहमदाबाद हाई-स्पीड रेल कॉरिडोर को आखिरी चरण में चालू किया जाएगा।

ट्रेन का सफर हुआ महंगा: 10 पॉइंट्स में जानें किराए में बढ़ोतरी से जुड़ी हर बड़ी बात

मुंबई-अहमदाबाद बुलेट ट्रेन स्टेशन (Mumbai-Ahmedabad Bullet Train Station)

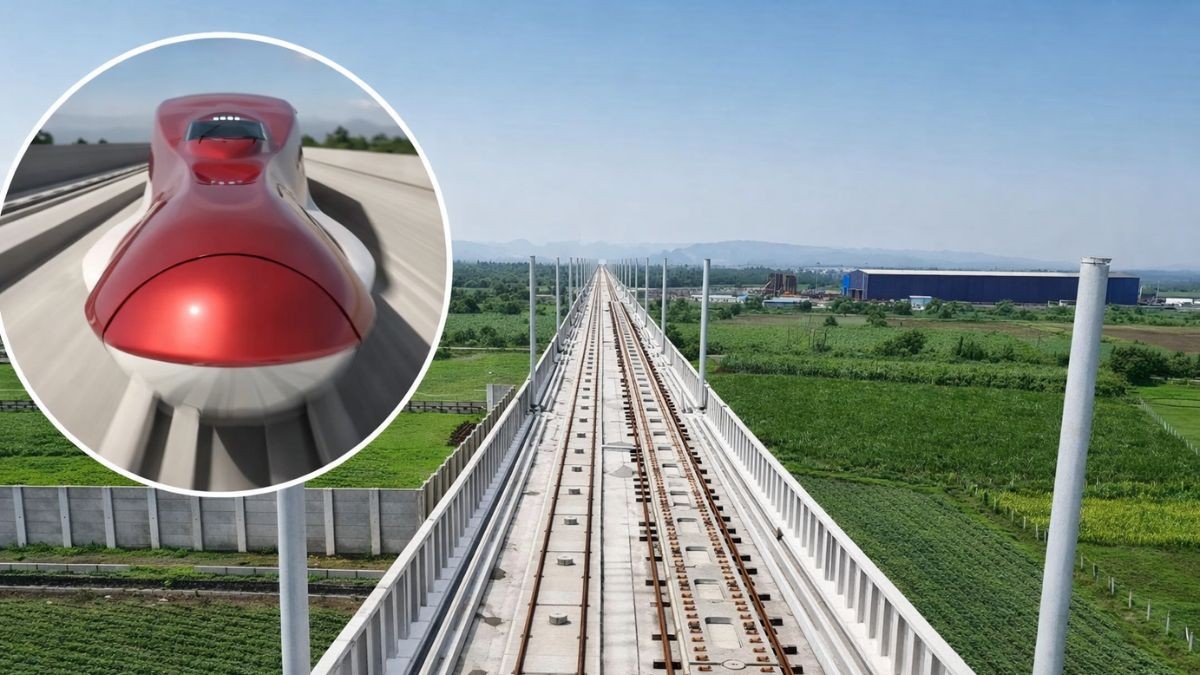

508 किलोमीटर लंबे मुंबई-अहमदाबाद हाई स्पीड रेल (MAHSR) प्रोजेक्ट में 12 स्टेशन (मुंबई, ठाणे, विरार, बोईसर, वापी, बिलिमोरा, सूरत, भरूच, वडोदरा, आनंद, अहमदाबाद और साबरमती) होंगे।

मुंबई-अहमदाबाद बुलेट ट्रेन प्रोजेक्ट की लागत (Mumbai-Ahmedabad Bullet Train Project Cost)

MAHSR प्रोजेक्ट की कुल अनुमानित लागत 1,08,000 करोड़ रुपये (लगभग) है। इसमें से जापान इंटरनेशनल कोऑपरेशन एजेंसी (JICA) प्रोजेक्ट की लागत का 81% यानी 88,000 करोड़ रुपये फंड कर रही है।

मुंबई-अहमदाबाद बुलेट ट्रेन प्रोजेक्ट पूरा होने की डेट (Mumbai-Ahmedabad bullet train project completion date)

रेल मंत्रालय ने पूरे MAHSR (मुंबई-अहमदाबाद हाई स्पीड रेल) ​​प्रोजेक्ट को दिसंबर 2029 तक पूरा करने का लक्ष्य रखा है। एक बार चालू होने के बाद, यह मुंबई और अहमदाबाद के बीच यात्रा का समय घटाकर सिर्फ 2 घंटे और 7 मिनट (127 मिनट) कर देगा।

मुंबई-अहमदाबाद बुलेट ट्रेन प्रोजेक्ट लेटेस्ट अपडेट (9 दिसंबर, 2025 तक) (Mumbai-Ahmedabad Bullet Train Project Latest Update)

  • – 508 किमी में से 330 किमी वायाडक्ट और 408 किमी पियर का काम पूरा हो गया है।
  • – 17 नदी पुल, 05 PSC (प्री स्ट्रेस्ड कंक्रीट) और 11 स्टील पुल, 230 मीटर लंबे स्टील पुल का पहला 130 मीटर स्पैन पूरा हो गया है।
  • – 235 किमी के स्ट्रेच पर 4.7 लाख से ज़्यादा नॉइज़ बैरियर लगाए गए।
  • – 260 ट्रैक किमी (130 रूट किमी) RC ट्रैक बेड का निर्माण पूरा हो गया है।
  • – लगभग 3700 OHE मास्ट लगाए गए हैं, जो मेनलाइन वायाडक्ट के लगभग 85 रूट किमी को कवर करते हैं।
  • – पालघर जिले में 07 पहाड़ी सुरंगों पर खुदाई का काम चल रहा है।
  • – BKC और शिलफाटा (महाराष्ट्र में) के बीच 21 किमी सुरंग में से 5 किमी NATM सुरंग की खुदाई हो गई है।
  • – सूरत और अहमदाबाद में रोलिंग स्टॉक डिपो का निर्माण चल रहा है।
  • – गुजरात के सभी स्टेशनों पर सुपरस्ट्रक्चर का काम एडवांस स्टेज पर है।
  • – सभी तीन एलिवेटेड स्टेशनों पर काम शुरू हो गया है और महाराष्ट्र में मुंबई अंडरग्राउंड स्टेशन पर बेस स्लैब कास्टिंग का काम चल रहा है।
